Държавата в лицето на Националната електрическа компания (НЕК) ще трябва да плати на компанията "Уорли Парсънс нюклиър сървисис" още 32 млн. евро плюс лихви заради прекратяването на проекта за АЕЦ "Белне" от октомври 2013 г.
Това стана ясно от окончателното решение на арбитражния трибунал по делото, заведено от компанията през юли 2014 г., съобщава "Капитал".
Изданието припомня, че след решение на НС за спиране на строежа на Втора атомна, през януари 2013 г. (по време на кабинета „Борисов 1”) е имало споразумение между НЕК и консултанта за намаляване на месечното възнаграждение, но по него не е имало плащания.
Не е имало и опит за преговори с цел окончателно прекратяване на договора до решението на НЕК от октомври същата година да преустанови едностранно отношенията с „Уорли Парсънс”.
Последвалият арбитраж е отхвърлил всички защитни тези на НЕК – макар държавната фирма да е дала 2,4 млн. евро за адвокати, двойно повече от другата страна в спора.
Поведението на Националната електрическа компания е довело до пъти по-голям разход, отколкото е предвиждало неспазеното споразумение.

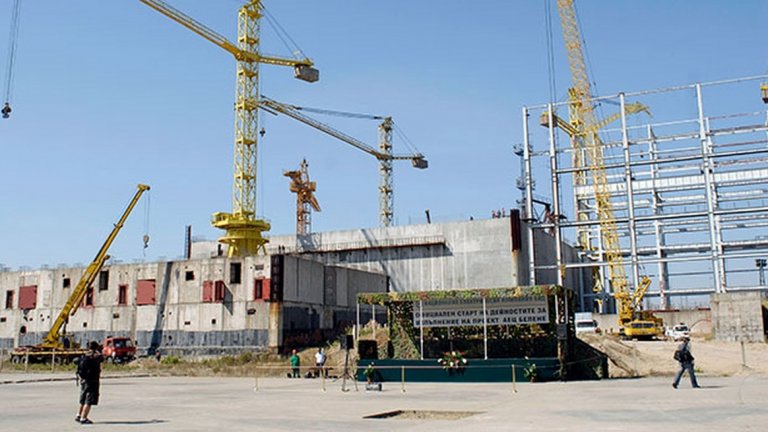

До момента „Белене” е струвал на България над 2 млрд. евро, а довършването ще излезе поне 10, показват данните на "Капитал".
След решението за размразяване на проекта ще се наемат нови архитект-инженер, консултанти и други компании, които при ново фиаско може да заведат дела.
